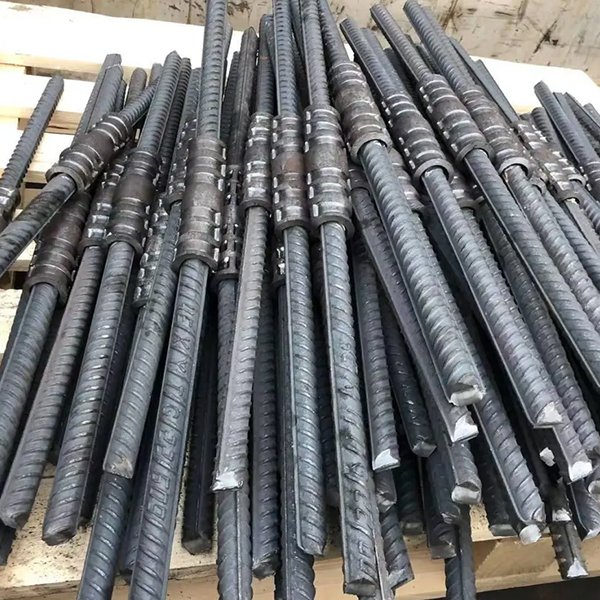

冷擠壓套筒施工全流程圖解,新手照著做不會出錯

文章出處:河北鋼筋套筒廠家 發布人:河北恒翔發表時間:2026-06-24 13:29:31

剛接觸鋼筋機械連接的新手,拿到冷擠壓鋼筋套筒常常無從下手——要么壓完后套筒開裂,要么接頭送檢不合格。其實只要把現場這套成熟工序捋順了,照圖一步步走,一次成活并不難。下面這5個關鍵節點,是老師傅多年施工經驗濃縮的“避坑指南”,新手盯住了,基本不會翻車。




1. 套筒進場:別只看合格證,先問廠家三句話

采購鋼筋套筒廠家的產品時,別光比價格。第一問材質——是不是20號鋼?第二問壓模尺寸是否與套筒外徑嚴格匹配(不同批號套筒外徑存在微差,壓模不匹配壓痕深度就不達標);第三問廠家能否提供該批套筒的型式檢驗報告。這三項缺一不可,因為冷擠壓鋼筋套筒的源頭質量一旦出問題,后續所有操作都白費功夫。


2. 鋼筋頭清理和劃線,新手最容易偷懶

鋼筋端頭的銹皮、泥塊必須用鋼絲刷打干凈,否則擠壓時套筒和鋼筋之間打滑,壓痕深度不夠。劃線上有個致命誤區:很多人只劃一道定位線,但擠壓后套筒會伸長,定位線被吃進去了,你怎么知道套筒是否居中?正確做法是劃兩道——距端頭1/2套筒長度處劃定位線,再往后退20mm劃一道檢查線。擠壓完成后檢查線必須露在套筒外面,看不見的說明插短了。


3. 擠壓順序:永遠從中間向兩端推進

這是徑向冷擠壓鋼筋套筒施工最忌諱顛倒的工藝順序。套筒套入后,第一道擠壓必須從套筒中間的壓痕標志開始,再依次向左、向右逐道施壓。絕不能從一端往另一端趕著壓,那樣會把空氣和殘留油污擠向末端,形成局部空腔,接頭強度直接折損30%以上。當液壓泵發出持續溢流聲時,壓力已到位,立即停止——過度擠壓反而會減薄套筒壁厚。


4. 半成品保護:套筒口朝上,離地放置

現場制作半接頭(一端已壓好)后,很多人隨手丟在地上,泥漿和雜物很容易灌入鋼筋套筒內壁。等正式對接時,內壁雜質清理不凈,擠壓后雜質會嵌入鋼筋橫肋,拉拔檢測必然滑脫。務必記住:半成品要架起存放,套筒開口端朝上,并用塑料布覆蓋防塵防污。


每壓完一個接頭,用游標卡尺測量兩項指標:一是套筒總長度,應控制在原長度的1.10~1.15倍之間;二是壓痕處套筒外徑,壓縮至原外徑的0.80~0.85倍方為合格。這兩個數值任何一項超標,都要果斷切掉重接,不可心存僥幸。

另外,每500個同類接頭為一批,必須抽取試件送檢做單向拉伸試驗,合格后方可繼續大面積施工。選擇鋼筋套筒廠家時,優先考慮通過 JG/T 163-2013 型式檢驗,且能提供現場技術服務的供應商,這會讓你的施工過程省去很多協調麻煩。


參考行業標準(現行有效版本):

JGJ 107-2016《鋼筋機械連接通用技術規程》

JG/T 163-2013《鋼筋機械連接用套筒》

GB/T 42796-2023《鋼筋機械連接件性能指標》


此文關鍵詞:鋼筋套筒,鋼筋直螺紋套筒,冷擠壓套筒
